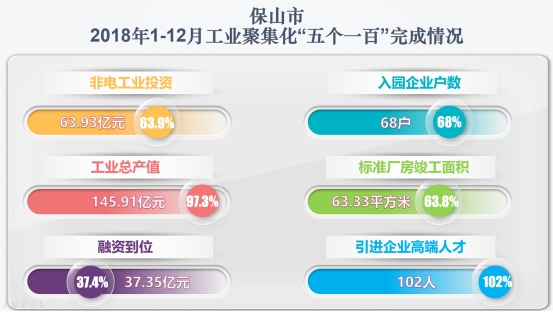

2018年1-12月,保山工贸园区和5个“园中园”完成非电工业投资63.93亿元,完成全年目标的63.9%;完成工业总产值145.91亿元,完成全年目标的97.3%;产值两千万元以上入园企业达68户,完成全年目标的68%;完成融资37.35亿元,完成全年目标的37.4%;引进企业高端人才102人,完成全年目标的102%;标准厂房竣工面积63.77万平方米,完成全年目标的63.8%。亿元以上新签约项目27个,亿元以上新开工项目15个,新投产项目14个。企业新增从业人员4465人。
一、主要指标完成情况
(一)非电工业投资

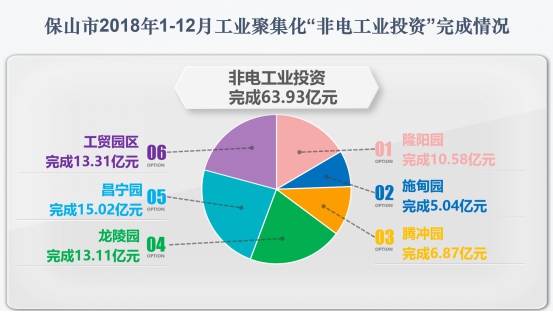

1-12月,保山工贸园区和5个“园中园”完成非电工业投资63.93亿元,其中:工贸园区完成13.31亿元,隆阳园完成10.58亿元,施甸园完成5.04亿元,腾冲园完成6.87亿元,龙陵园完成13.11亿元,昌宁园完成15.02亿元。
(二)工业总产值
1-12月,保山工贸园区和5个“园中园”完成工业总产值145.91亿元,其中:工贸园区完成115亿元,隆阳园完成5.01亿元,施甸园完成10亿元,腾冲园完成0.01亿元,龙陵园完成15.35亿元,昌宁园完成0.54亿元。
(三)融资到位资金

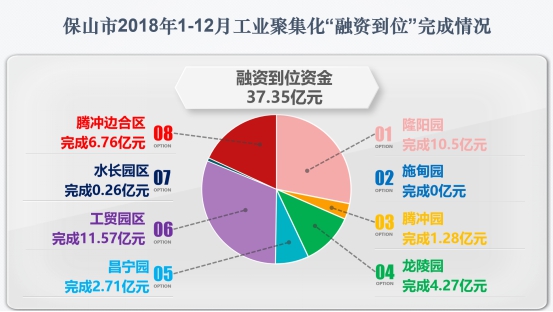

1-12月,保山工贸园区、保山水长工业园区、腾冲边境经济合作区和5个“园中园”融资到位资金37.35亿元,其中:工贸园区完成11.57亿元,腾冲边境经济合作区完成6.76亿元,保山水长工业园区完成0.26亿元,隆阳园完成10.5亿元,腾冲园完成1.28亿元,龙陵园完成4.27亿元,昌宁园完成2.71亿元。
(四)标准厂房竣工面积
1-12月,保山工贸园区和5个“园中园”完成标准厂房竣工面积63.77万平方米,其中:工贸园区完成21.98万平方米,隆阳园完成4万平方米,施甸园完成7.4万平方米,腾冲园完成0.75万平方米,龙陵园完成9.63万平方米,昌宁园完成20.01万平方米。
二、分园区完成情况
(一)工贸园区
1-12月,产值两千万元以上入园企业达57户,完成全年目标的86.4%;融资到位11.57亿元,完成全年目标的38.6%;完成非电工业投资13.31亿元,完成全年目标的40.3%;标准厂房竣工面积21.98万平方米,完成全年目标的87.9%;完成工业总产值115亿元,完成全年目标的104%;引进企业高端人才58人,完成全年目标任务的145%。企业新增从业人员1618人。
新签约项目8个:1、万国数据中心建设项目(签约时间2018年1月,计划总投资50亿元);2、云南中致远汽车销售集团有限公司汽车城项目(签约时间2018年5月,计划总投资20亿元);3、孚日集团股份有限公司年产2000万件床上用品生产线项目(签约时间2018年10月,计划总投资1亿元);4、天立教育集团学校项目(签约时间2018年10月,计划总投资3亿元);5、怡亚通志忠深度供应链管理有限公司仓储物流项目(签约时间2018年9月,计划总投资1.3亿元);6、江西省东田游乐发展有限公司游乐园项目(签约时间2018年12月,计划总投资2亿元);7、云南亚华置业开发有限责任公司物流园项目(签约时间2018年12月,计划总投资5亿元);8、贵州毅华建设工程有限公司基础设施建设EPC项目总承包(签约时间2018年12月,计划总投资10亿元)。
新开工项目6个:1、云南中致远汽车销售集团有限公司汽车城项目(开工时间2018年1月);2、万国数据中心建设项目(开工时间2018年4月);3、保山工贸园区配售电有限公司“十三五”小城镇中心村等农网改造升级第二批项目(开工时间2018年1月);4、云南格律丝新材料有限公司年产1000吨高弹性纤维生产线建设项目(开工时间2018年7月);5、云南丹迪新材料科技有限公司年产2000吨包覆纱生产项目(开工时间2018年8月);6、怡亚通志忠深度供应链管理有限公司仓储物流项目(开工时间2018年11月)。
新投产项目8个:1、保山牛能能源科技有限公司锂离子电池生产项目(投产时间2018年1月);2、云南博盛建材有限公司保山工贸园区混凝土搅拌站建设项目(投产时间2018年1月);3、保山沃龙鞋业股份有限公司全自动一体制鞋配套流水线项目(投产时间2018年3月);4、云南长坤新材料有限公司年产1.5万吨差别化锦纶纺丝生产项目(投产时间2018年4月);5、保山工贸园区配售电有限公司“十三五”小城镇中心村等农网改造升级第二批项目(投产时间2018年4月);6、云南格律丝新材料有限公司年产1000吨高弹性纤维生产线建设项目(投产时间2018年10月);7、云南丹迪新材料科技有限公司年产2000吨包覆纱生产项目(投产时间2018年10月);8、孚日集团股份有限公司年产2000万件床上用品生产线项目(投产时间2018年12月)。
(二)隆阳新能源及电子信息产业园

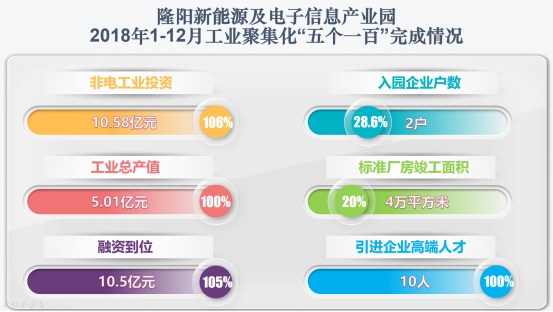

1-12月,产值两千万元以上入园企业达2户,完成全年目标的28.6%;融资到位10.5亿元,完成全年目标的105%;完成非电工业投资10.58亿元,完成全年目标的106%;标准厂房竣工面积4万平方米,完成全年目标的20%;完成工业总产值5.01亿元,完成全年目标的100%;引进企业高端人才10人,完成全年任务的100%。企业新增从业人员502人。
新签约项目10个:1、保山泓禧高精度电子线组件生产基地项目(签约时间2018年1月,计划总投资1亿元);2、新能源产业园项目(签约时间2018年3月,计划总投资87.65亿元);3、电动汽车充换电设施研发生产基地及配套设施项目(签约时间2018年7月,计划总投资5亿元);4、工业智能化设备生产项目(签约时间2018年7月,计划总投资1.1亿元);5、智能机器人设备生产项目(签约时间2018年7月,计划总投资1.3亿元);6、新能源汽车电池正极材料项目(签约时间2018年9月,计划总投资1.5亿元);7、新能源汽车电控项目(签约时间2018年9月,计划总投资1亿元);8、新能源汽车派克箱项目(签约时间2018年9月,计划总投资1亿元);9、雅戈尔云南保山“阳绒棉”科技研究与成果产业化项目和雅戈尔云南保山棉纺织基地项目(签约时间2018年10月,计划总投资3亿元);10、新能源汽车启停电池项目(签约时间2018年11月,计划总投资1.45亿元)。
新开工项目3个:1、新能源汽车电池正极材料项目(开工时间2018年10月);2、新能源汽车派克箱项目(开工时间2018年10月);3、新能源汽车启停电池项目(开工时间2018年12月)。
新投产项目1个:保山泓禧高精度电子线组件生产基地项目(投产时间2018年3月,租用工贸园区标准厂房)。
(三)施甸装备制造产业园
1-12月,产值两千万元以上入园企业达5户,完成全年目标的62.5%;融资到位0亿元,完成全年目标的0%;完成非电工业投资5.04亿元,完成全年目标的63%;标准厂房竣工面积7.4万平方米,完成全年目标的74%;完成工业总产值10亿元,完成全年目标的125%;引进企业高端人才13人,完成全年任务的130%。企业新增从业人员828人。
新投产项目2个:1、保山市科通电子有限公司施甸县电源生产线建设项目(投产时间2018年4月);2、保山市艾芮电池科技有限公司施甸县锂离子电池生产线项目(投产时间2018年4月)。
(四)腾冲机电产业园
1-12月,产值两千万元以上入园企业达1户,完成全年目标的25%;融资到位1.28亿元,完成全年目标的12.8%;完成非电工业投资6.87亿元,完成全年目标的85.9%;标准厂房竣工面积0.75万平方米,完成全年目标的7.5%;完成工业总产值0.01亿元,完成全年目标的0.3%;引进企业高端人才0人,完成全年任务的0%。企业新增从业人员20人。
新签约项目2个:1、昆明明超电缆有限公司电缆设备制造项目(签约时间2018年6月,计划总投资2亿元);2、云南交发项目管理有限公司年产2万吨新型塑料建材建设项目(签约时间2018年6月,计划总投资1亿元)。
新开工项目1个:昆明明超电缆有限公司成套电器、电缆桥架建设项目(开工时间2018年10月)。
新投产项目1个:昆明明超电缆有限公司成套电器、电缆桥架建设项目(投产时间2018年11月)。
(五)龙陵硅基产业园
1-12月,产值两千万元以上入园企业达1户,完成全年目标的14.3%;融资到位4.27亿元,完成全年目标的42.7%;完成非电工业投资13.11亿元,完成全年目标的50.4%;标准厂房竣工面积9.63万平方米,完成全年目标的64.2%;完成工业总产值15.35亿元,完成全年目标的85.3%;引进企业高端人才8人,完成全年任务的40%。企业新增从业人员1300人。
新签约项目3个:1、保山隆基年产6GW单晶硅棒建设项目(签约时间2018年3月,计划总投资30亿元);2、龙陵县报废硅料再生提纯项目(签约时间2018年3月,计划总投资1.5亿元);3、年产3万立方米空分制(氧、氮、氩)及多种气体建设项目(签约时间2018年7月,计划总投资3.1亿元)。
新开工项目2个:1、保山隆基年产6GW单晶硅棒建设项目(开工时间2018年5月);2、年产3万立方米空分制(氧、氮、氩)及多种气体建设项目(开工时间2018年12月)。
(六)昌宁生物资源加工产业园

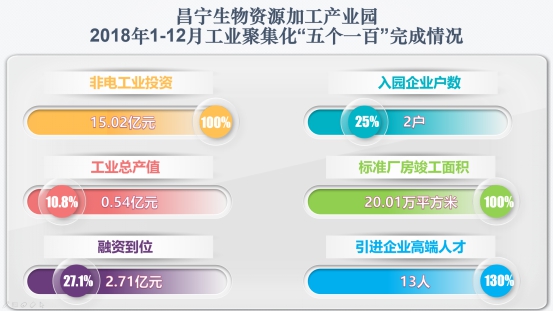

1-12月,产值两千万元以上入园企业达2户,完成全年目标的25%;融资到位2.71亿元,完成全年目标的27.1%;完成非电工业投资15.02亿元,完成全年目标的100%;标准厂房竣工面积20.01万平方米,完成全年目标的100%;完成工业总产值0.54亿元,完成全年目标的10.8%;引进企业高端人才13人,完成全年任务的130%。企业新增从业人员196人。
新签约项目4个:1、万物生(深圳)生物科技控股有限公司保山万物生(国际)生物谷建设项目(签约时间2018年1月,总投资2.4亿元);2、保山卓然天成商贸管理有限公司昌宁县咖啡坚果和野生菌等特色农产品生产项目(签约时间2018年3月,总投资3亿元)3、昌宁县美迪普医疗产业园建设项目(签约时间2018年5月,总投资1亿元)4、昌宁县年产24万吨饲料生产项目(签约时间2018年7月,总投资1.25亿元)。
新开工项目3个:1、万物生(深圳)生物科技控股有限公司保山万物生(国际)生物谷建设项目(开工时间2018年3月);2、保山卓然天成商贸管理有限公司昌宁县咖啡坚果和野生菌等特色农产品生产项目(开工时间2018年3月);3、青海晶珠藏药集团昌宁县晶珠藏药中药饮片及保健食品生产项目(开工时间2018年4月)。
新投产项目2个:1、保山双杉生物科技有限公司红豆杉三尖杉(榧木)种植及加工项目(投产时间2018年11月);2、保山龙马中药饮片有限公司加工包装及现代物流配送和重要仓储项目(投产时间2018年11月)。
(七)水长工业园区
1-12月,融资到位资金0.26亿元。
(八)腾冲边境经济合作区
1-12月,融资到位资金6.76亿元。
